一、核心风险分类与后果
1. 人身安全风险
通风系统失效
案例:某生物实验室因排风量不足(设计值<实际需求30%),导致消毒剂挥发性气体积聚,3名实验员急性呼吸道损伤。
风险点:有毒气体泄漏、易燃易爆气体浓度超标(如氢气、甲烷)。
标准要求:通风换气次数需达6-12次/小时(ISO 14644),危险操作区需独立负压设计。
电路与消防缺陷
案例:某化学实验室未安装防爆电路,电器短路引燃有机溶剂,引发火灾(损失超200万元)。
风险点:普通插座替代防爆插座、应急照明缺失、消防通道堵塞。
2.设备大规模宕机
案例:某材料检测中心配电设计300kW
实际需求:电镜室(150kW)+环境箱(80kW)+制样设备(70kW)=300kW(无冗余)
事故:夏季电压波动时频繁跳闸,导致:
电镜制冷中断,镜筒污染维修费60万元
高温试验样品批量报废
标准缺口:未按《民用建筑电气设计标准》(JGJ 16)预留20%负荷余量。
3.实验数据失真风险
环境控制失误
振动干扰:某基因测序实验室邻近大型设备,未做减震地基,导致精密仪器(如PCR仪)读数偏差>15%。
温湿度失控:细胞培养室湿度波动±10%(超标准±5%),造成样本污染率上升40%。
洁净度不足:微生物实验室洁净等级未达到万级,致使无菌检测结果无效。
功能区交叉污染
案例:某食品检测实验室将样品处理区与微生物检测区相邻(未设缓冲间),导致沙门氏菌交叉污染,企业产品误判召回。
4. 设备损坏与运维成本上升
基础设施不匹配
案例:实验室未预留大型设备(如三综合测试设备)承重加固地面,设备安装后地面沉降,维修费用达50万元。
水电配置错误:超纯水系统供水压力不足,导致纯水机频繁故障(年维修成本增加30%)。
5. 法律与合规风险
认证失败
案例:实验室因危废暂存间未做防渗处理(违反GB 18597),百万之一的天平没有设缓冲间,评审没有被受理。
常见违规:急洗眼器覆盖半径>15米(超标准10米)、安全柜背对门窗放置。只设置了一个前处理室,没有把有机和无机的前处理室分开规划。

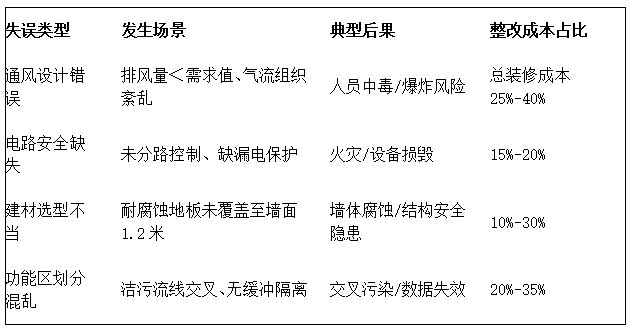

二、高频失误环节与整改成本
注:按1000㎡实验室统计,二次改造成本可达初始装修费用的30%-50%。
三、风险防控关键措施
1. 设计阶段预防
合规性审查:严格遵循《实验室建筑设计规范》(JGJ 91)及行业特殊标准(如GLP、GMP)。
专业化仿真:采用CFD气流模拟软件验证通风方案,避免死角。
冗余设计:电路负载预留20%余量,通风系统配置备用风机。
2. 施工过程管控
关键节点验收:
隐蔽工程(通风管道气密性、电路绝缘电阻≥10MΩ)。
应急设施(洗眼器水压≥0.2MPa、紧急排风启动<3秒)。
材料替代审核:严禁非耐腐建材(如普通石膏板)用于化学区。
3. 第三方验证
竣工验收:洁净度测试(粒子计数器扫描≥6个点位)。通风有效性(发烟试验+风速仪多点检测)。屏蔽室的屏蔽效能等。
材料验收:强弱电线管材质;地胶材质;给排水管材质等。
设计验收:装修工程与施工图纸的一致性。
结论:
实验室建设失误是安全事故的重大隐患,其后果不仅是惨痛的人员伤亡,更是巨大的、多方面的经济损失(包括直接损失、间接损失和难以量化的声誉损失)。预防远胜于补救。 必须在实验室生命周期的起点——规划、设计和建设阶段,就投入足够的资源、专业知识和责任心,将安全理念贯穿始终,严格执行标准和规范,才能最大程度地避免因建设失误导致的悲剧和损失。安全不是成本,而是对生命、财产和科研事业持续发展的最根本保障。
