实验室建设中,确保装修材料的环保性与耐用性是保障实验室安全运行、人员健康和长期经济效益的核心任务。以下是系统化的管理策略和实施要点:
一、环保性控制:从源头到验收的闭环管理
1. 材料选型阶段:制定严苛标准
环保认证体系:
· 国内强制认证:GB 18580-2017(人造板甲醛)、GB 18581-2020(涂料VOC)等十项强制国标。
· 国际权威认证:GREENGUARD Gold(医疗级认证)、LEED v4.1/BREEAM(绿色建筑)、Blue Angel(德国蓝天使)。
关键参数控制:
· 甲醛释放量 ≤0.03mg/m³(高于国标E1级)
· TVOC释放量 ≤0.2mg/m³(72小时测试)
· 重金属含量检测(铅、镉等)
2. 供应商筛选:建立评估体系
审查机制:
· 要求供应商提供CNAS/CMA检测报告(近6个月内)
· 实地审核工厂环境管理体系(ISO 14001认证)
材料追溯性:
· 签订环保质量协议,明确超标赔偿条款
· 要求原材料来源可追溯(如木材FSC认证)

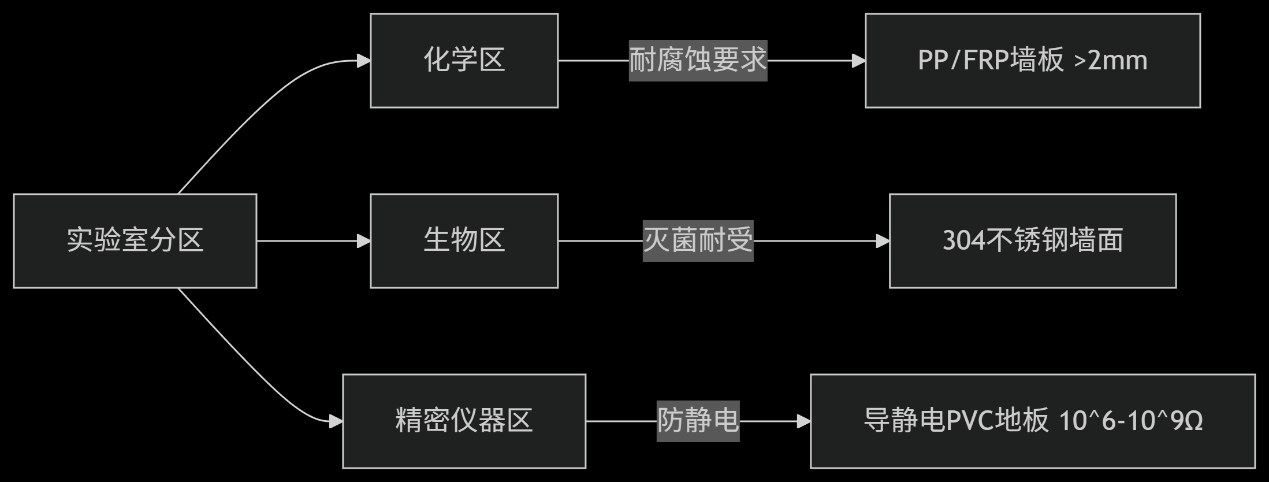

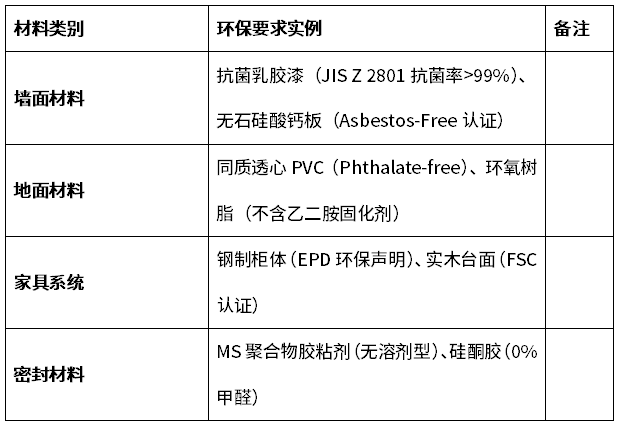

3. 重点材料环保控制点
二、耐用性保障:全生命周期设计策略

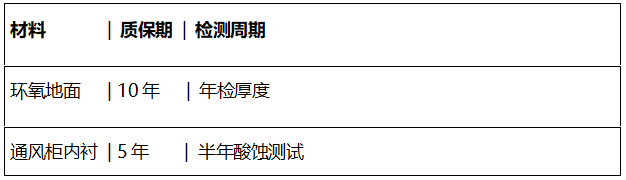

1. 材料性能分级管理
2. 关键材料耐用性指标
抗化学腐蚀:
· 环氧树脂地面:耐98%硫酸(30天无变化)- ASTM D1308测试
· PP台面:耐40%氢氟酸(24小时无侵蚀)- ISO 175标准
机械强度:
· 墙体抗冲击:≥50J(ASTM D5420)
· 地面荷载:≥1500kg/m²(设备区)
清洁耐受性:
· 耐次氯酸钠擦洗(5000次无褪色)- ISO 105-B02
3. 特殊区域强化设计
生物安全实验室:
· 墙体:304不锈钢无缝焊接(转角R50弧形处理)
· 地面:自流平环氧+焊接不锈钢踢脚
强酸区:
· 采用PP+玻璃钢双层结构(厚度≥15mm)
· 接缝处热风焊接+PP焊条加强
三、过程管控:施工阶段核心措施
1. 进场验收三重验证
2. 施工工艺控制
环氧地面施工:
· 混凝土含水率≤4%(ASTM F1869)
· 底涂渗透≥3mm(划格法测试)
墙体安装:
· 金属墙板接缝≤2mm(激光校平)
· 阴阳角误差≤1.5mm/2m
3. 隐蔽工程监管
防潮层:HDPE膜搭接宽度≥100mm(负压实验室)
结构加固:设备区预埋8mm钢板(超声探伤检测)
四、验收及维护
1. 竣工环保验收
空气检测:
· 按GB 50325-2020采样(密闭24小时后)
· 重点监控:甲醛、苯、TVOC、氨
表面释放测试:
· 使用FLEC法(ISO 16000-11)检测材料持续释放量
2. 长期维护策略
材料寿命档案:
· 建立材料技术档案(含质保期限)
预防性维护:
· 季度检查:地面硬度(邵氏D≥80)、焊缝完整性
· 年度检测:墙面耐擦洗性(≥10000次)
五、成本控制与创新方案
性价比优化:
· 分区采用不同等级材料(如走道用1.2mm不锈钢,核心区用2.0mm)
· 推广预制装配式墙体(减少现场污染,提升精度)
新材料应用:
· 光催化涂层(分解VOCs,日本JIS R 1705认证)
· 纳米改性环氧(耐磨性提升300%,ASTM D4060测试)
实验室建设中,通过贯穿项目全生命周期的精细化管控,可构建兼具环保安全与持久耐用的实验室环境。实验室作为特殊场所,材料选择需超越普通工装标准,以科学数据和严格验证代替经验主义判断,方能实现本质安全与长效运营。
